Obras de infraestructura educativa (FFIE)

Vistas 1289
Publicación: 27/06/2024
Modificación: 27/10/2025

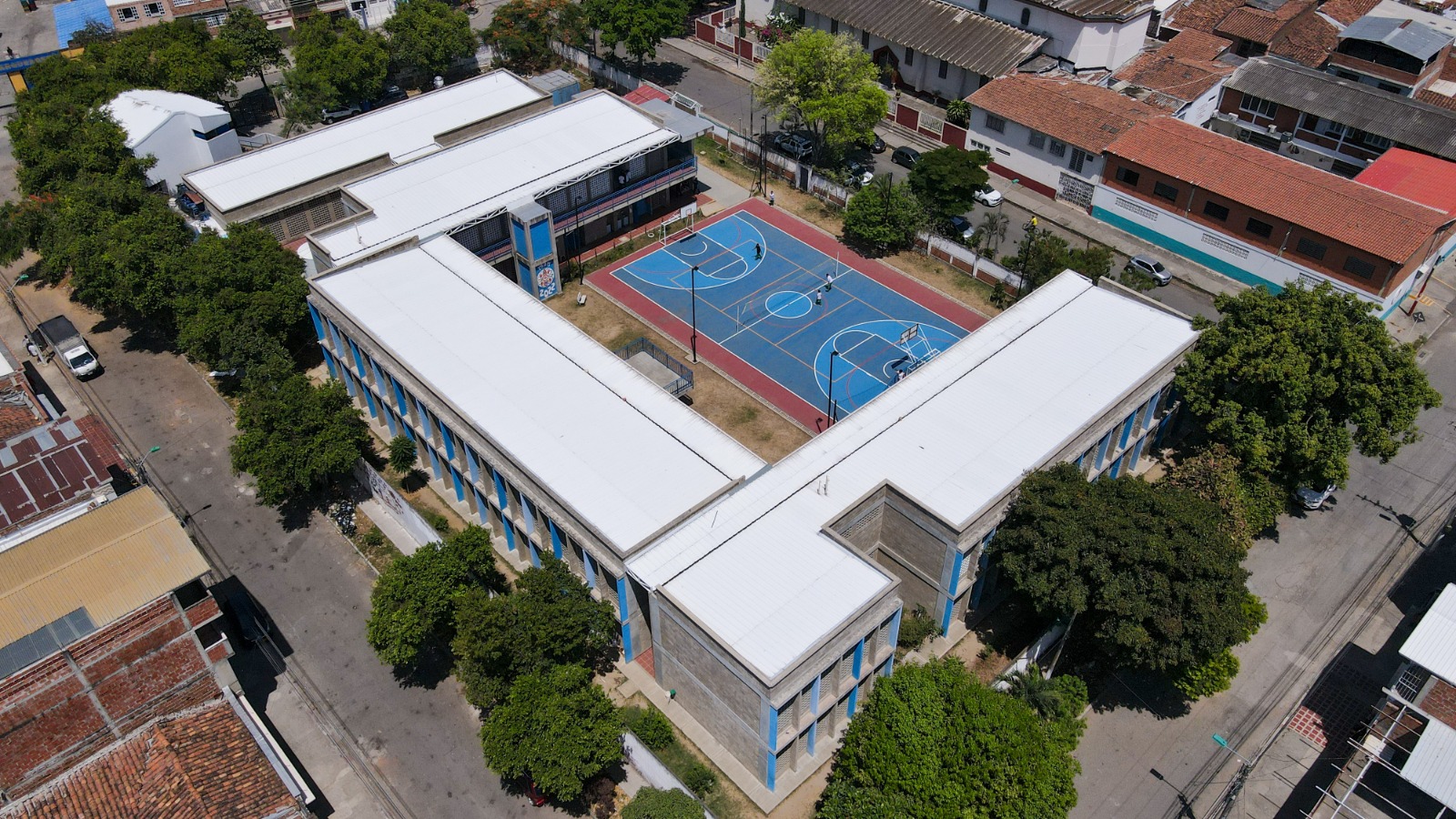

Obras de infraestructura 1

Se suscribió un Convenio interadministrativo marco número 1024 de 2015 entre el Ministerio de Educación Nacional y el Municipio de Santiago de Cali.

Objeto: Aunar esfuerzos para el desarrollo de las gestiones necesarias que posibiliten el cumplimiento del plan nacional de infraestructura educativa en el marco de la política pública de jornada única

Junto con la Alcaldía de Cali, el Ministerio de Educación Nacional y el Fondo de Financiamiento de la Infraestructura Educativa (FFIE), hemos venido desarrollando 23 proyectos de infraestructura educativa en la ciudad, los cuales beneficiarán a más de 14.673 estudiantes, por la construcción y mejoramiento de 393 aulas y 50 salones especializados, entre bibliotecas, salas de bilingüismo, laboratorios y aulas polivalentes. Con esto le permitiremos a más niños, niñas y jóvenes de la región, acceder a la jornada única escolar y así reforzar sus habilidades y competencias básicas.

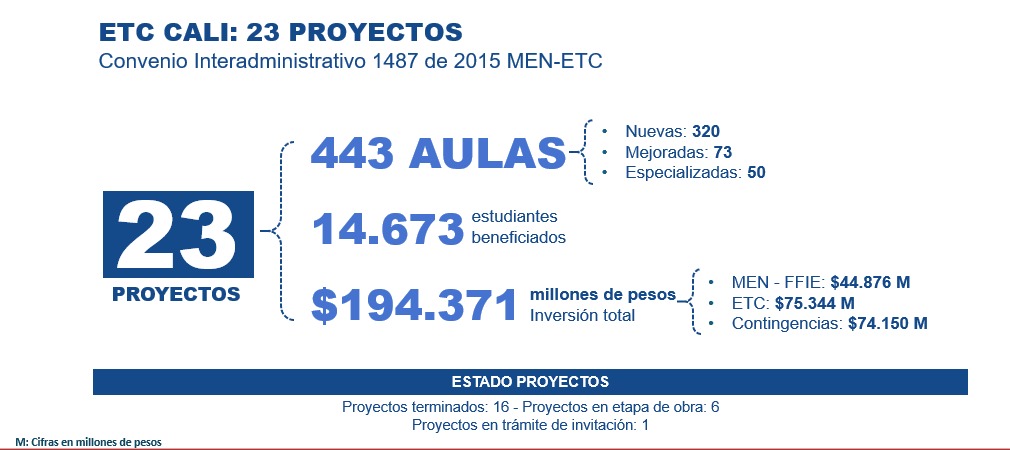

Obras FFIE



A la fecha se encuentran terminados las siguientes Sedes Educativas

No. Institución Educativa Sede Estado Fecha Finalización
1 IE Julio Caicedo y Téllez Sede Batalla de Carabobo Obra Terminada 21/03/2019
2 IE República de Argentina Sede Sebastián de Belalcázar Obra Terminada 28/10/2019
3 IE Evaristo García Sede principal Obra Terminada 25/10/2021
4 IE Antonio José Camacho Sede República del Perú Obra Terminada 15/03/2022
5 IE Politécnico Municipal de Cali Sede principal Obra Terminada 26/05/2022
6 IE José María Vivas Balcázar Sede principal Obra Terminada 15/09/2022
7 IE Alfonso López Pumarejo Sede Rafael Pombo Obra Terminada 16/09/2022
8 IE Alberto Carvajal Borrero Sede principal Obra Terminada 09/11/2022
9 IE Manuel Maria Mallarino Sede principal Obra Terminada 15/09/2023
10 IE Santa Fe Sede Croydon Obra Terminada 13/12/2023
11 IE Evaristo García Sede José Hilario López Obra Terminada 14/12/2023
12 IE Siete de Agosto Sede principal Obra Terminada 27/02/2024
13 IE Rodrigo Lloreda Caicedo Sede Luis Enrique Montoya Obra Terminada 01/08/2024
14 IE Normal Superior Santiago de Cali Sede Principal Obra Terminada 03/10/2024
15 IE Villa del Sur Sede Principal Obra Terminada 11/12/2024
16 IE Siete de Agosto Sede Ana María Vernaza Obra Terminada 10/02/2025
17 IE Evaristo García Sede Fernando de Aragón Obra Terminada 20/08/2025



Se encuentran en ejecución las siguientes Sedes Educativas Oficiales

Proyectos en Ejecución
No. Institución Educativa Sede Estado % Avance Diseños % Avance Obra Fecha estimada de Finalización
1 IE Agustín Nieto Caballero Sede principal En ejecución - Obra 100.00% 84.00% Segundo semestre 2025
2 IE Cristóbal Colón Sede Bienestar Social En ejecución - Obra 100.00% 82.61% Segundo semestre 2025
3 IE El Diamante Sede principal En ejecución - Obra 100.00% 78.87% Segundo semestre 2025
4 IE Libardo Madrid Valderrama Sede principal En ejecución - Obra 100.00% 63.00% Segundo semestre 2025
5 IE Libardo Madrid Valderrama Sede Pablo Neruda En ejecución - Obra 100.00% 42.95% Segundo semestre 2025
6 IE Eustaquio Palacios Sede General Anzoategui En proceso de contratación 100.00% - Segundo semestre 2025
